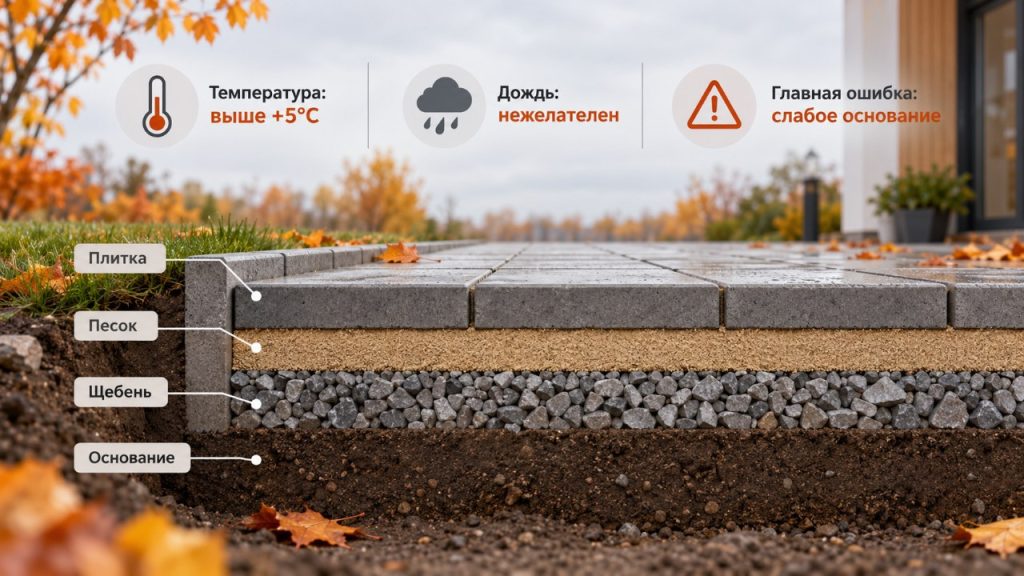

Можно ли класть тротуарную плитку в конце октября, зависит не от даты в календаре, а от температуры грунта и воздуха, количества осадков, состояния основания и технологии монтажа. Если земля не промерзла, основание остается сухим и устойчивым, а ночью не ожидается резкого ухода температуры ниже нуля, работы с обычной плиткой на несвязанной подушке еще возможны. Но при использовании бетона или цементно-песчаных смесей требования становятся жестче: заморозки способны нарушить набор прочности материала, сообщает редакция Kaketosdelano.
Главный риск поздней осенней укладки связан даже не с холодной плиткой. Гораздо опаснее попытка закрыть покрытием переувлажненное или подмерзшее основание. Вода в слоях грунта и щебня при замерзании расширяется, а после оттаивания основание меняет объем и плотность. Результат обычно проявляется уже после зимы: отдельные элементы проседают, появляются волны, лужи, раскрываются швы и нарушаются проектные уклоны.
При какой температуре можно укладывать тротуарную плитку осенью
Единой температуры, после которой любая укладка тротуарной плитки автоматически запрещена, нет. Нужно разделять технологию на работы с несвязанными материалами — песком и щебнем — и этапы, где применяется бетон либо раствор. Для цементосодержащих материалов низкая температура значительно опаснее, потому что вода участвует в процессе твердения. Если свежая смесь замерзнет раньше, чем наберет необходимую прочность, качество бетонной опоры ухудшается.
Профильный ресурс Pavingexpert указывает практическое правило для растворов и бетона: их обычно не применяют, если температура воздуха не достигла примерно +3 °C и не повышается. Там же отдельно предупреждают, что нельзя устраивать покрытие непосредственно на замерзшем грунте или замерзшем заполнителе: после оттаивания объем основания изменится, и мощение может просесть.
«They should not be used unless the ambient temperature is 3°C and rising», — отмечает Pavingexpert о стандартных растворах и бетоне.
Это не означает, что +3 °C — универсальная разрешающая отметка для всего объекта. Если днем +5…+7 °C, а ночью прогнозируется -3 °C, работы с бетонными бордюрами или цементной подушкой уже требуют особой осторожности.
CEMEX также рекомендует не укладывать бетон в условиях замерзания и отдельно учитывать возможное ночное снижение температуры ниже нуля.
Практически погодные условия можно оценивать так:
| Условия | Что делать |
|---|---|
| +8…+12 °C днем, ночью выше +3 °C, сухо | Нормальные условия для большинства работ |
| +4…+8 °C днем, ночью +1…+3 °C | Работать можно осторожно, проверяя технологию смесей |
| Около +3 °C и температура падает | Бетонные и растворные работы лучше перенести |
| Ночью ожидается 0…-2 °C | Высокий риск для свежего бетона и мокрого основания |
| Грунт уже промерз | Плитку не укладывают |
| Идет длительный дождь, основание насыщено водой | Работы откладывают до просушки и повторной проверки |
Поэтому смотреть только на дневной максимум недостаточно. Для конца октября критичнее ночной минимум и состояние нижних слоев покрытия.
Почему дождь опаснее, чем кажется
Небольшой дождь за несколько дней до монтажа сам по себе не означает, что участок непригоден для работ. Проблема возникает тогда, когда грунт и подготовленные слои перестают нормально отводить воду. Осенью испарение уменьшается, световой день сокращается, а холодное основание сохнет значительно медленнее, чем летом. После серии дождей сухая с виду поверхность может скрывать переувлажненный грунт ниже.
Плитка не должна превращаться в крышку над размокшим основанием. Уложенная сверху конструкция частично ограничивает испарение, тогда как накопленная вода остается в порах грунта и щебня. Первый мороз превращает эту воду в лед. После последующего оттаивания основание может потерять прежнюю геометрию.
Особенно осторожно следует относиться к глинистым почвам. Производитель Polbruk отдельно указывает: для глинистых грунтов может понадобиться дополнительный дренирующий слой толщиной 20–60 см.
«Prawidłowa… podbudowa… to podstawowe warunki trwałości nawierzchni» — Polbruk подчеркивает, что правильно выполненное основание является одним из основных условий долговечности покрытия.
После дождя перед продолжением работ нужно проверить не только верхний песок. Оценивают всю открытую конструкцию:
- нет ли воды в корыте;
- не продавливается ли основание под ногой;
- сохраняется ли заданный уклон;
- не образовались ли колеи после техники;
- не размыло ли мелкую фракцию;
- не смешался ли щебень с грунтом;
- работает ли дренаж;
- не замерз верхний слой за ночь.
Если после прохода остается глубокий след, материал выдавливается или под виброплитой основание начинает «играть», закрывать его плиткой нельзя.

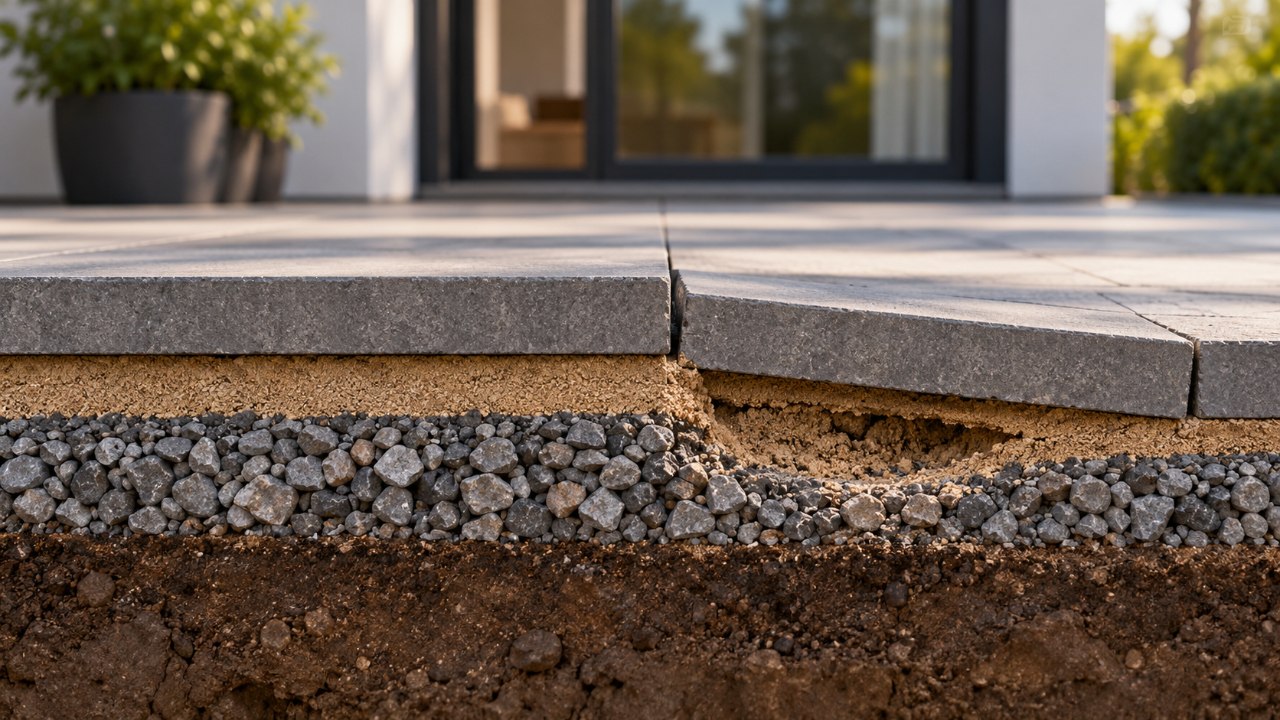

Главная ошибка — уложить плитку на плохо подготовленное основание
Самая дорогая ошибка поздней осенью — попытаться закончить объект любой ценой и ускорить подготовку основания. Сама тротуарная плитка способна переносить зимние условия. Однако готовое изделие и недавно построенное покрытие — не одно и то же. Геометрия площадки зависит прежде всего от того, насколько стабильно работают грунт, подоснова, подстилающий слой, бордюры и водоотвод.
Polbruk в своем руководстве рекомендует формировать конструкционную подоснову слоями примерно по 10–15 см, уплотняя каждый из них вибрационным оборудованием. Проектные уклоны основания составляют ориентировочно 1–3%.
Принцип простой: толстый слой щебня нельзя высыпать одним разом и ожидать, что виброплита одинаково уплотнит материал по всей глубине.
Правильная последовательность выглядит примерно так:
- Снимают плодородный и слабый грунт.
- Формируют корыто с учетом окончательной отметки покрытия.
- Проверяют несущую способность грунта.
- При необходимости устраивают дренажный или разделительный слой.
- Засыпают щебеночную подоснову.
- Материал распределяют слоями.
- Каждый слой отдельно уплотняют.
- Формируют предусмотренный проектом уклон.
- Устанавливают и закрепляют ограничивающие элементы.
- Только затем делают выравнивающий слой и переходят к плитке.
Для обычных садовых дорожек и автомобильного въезда конструкции различаются. Производитель приводит для легких дорожек варианты плитки толщиной порядка 4–6 см, тогда как участки с автомобильной нагрузкой требуют более массивного мощения и соответствующего основания.
Почему нельзя «доуплотнить весной»
Иногда бригада предлагает осенью уложить плитку на недостаточно стабильное основание, а после зимы разобрать отдельные просевшие участки и исправить их. Технически локальный ремонт возможен, но он не заменяет правильную подготовку конструкции.
Если проседает только одна небольшая зона, проблему действительно можно устранить локально. Когда же причиной является переувлажненный грунт, недостаточная толщина подосновы или плохое послойное уплотнение, деформации способны появиться одновременно в нескольких местах.
Показательный пример — ситуация с отмосткой перед зимой. При появлении дефектов важно сначала определить причину движения основания, а не просто закрывать трещину сверху. Подробно этот принцип разобран в материале о том, что делать, если отмостка вокруг дома треснула перед морозами.
Какая конструкция основания нужна под дорожку и подъезд
Толщина подосновы определяется не месяцем проведения работ, а нагрузкой, грунтом и условиями отвода воды. Для пешеходной дорожки требования ниже, чем для места, куда ежедневно заезжает автомобиль. Поэтому одинаковая схема «песок плюс плитка» не подходит для всех участков.
В одном из практических материалов Polbruk для подъезда описывает выборку грунта примерно на 30–50 см и создание подосновы порядка 25–40 см из водопроницаемого материала, например гравия. Это пример конкретной конструкции, а не универсальный норматив для каждого объекта.
При проектировании нужно учитывать:
| Элемент | Что проверить осенью |
|---|---|
| Грунт | Не размок, не промерз, не пучится |
| Разделительный слой | Не поврежден и не перемешан с грунтом |
| Щебень | Послойно распределен и уплотнен |
| Подсыпка | Имеет стабильную толщину |
| Бордюры | Надежно закреплены |
| Уклон | Вода уходит от здания и не собирается в лужах |
| Дренаж | Имеет свободный отвод |
| Швы | Соответствуют системе плитки |
| Поверхность | После виброуплотнения остается ровной |
Для участков рядом с домом водоотведение особенно важно. Ошибка в направлении уклона способна направить воду к фундаменту или отмостке.
Владельцам участка также полезно заранее согласовать мощение с другими земляными работами. Если после укладки плитки понадобится копать траншею для коммуникации или проводить тяжелую технику, покрытие придется разбирать. Принципы очередности таких работ разобраны в материале о том, почему инженерные элементы лучше размещать до окончательного благоустройства участка.
Что происходит, если основание замерзло до укладки
Промерзший грунт нельзя воспринимать как хорошо уплотненную поверхность. Он может казаться твердым именно потому, что содержащаяся в нем вода превратилась в лед. После оттепели механические свойства меняются.
Pavingexpert прямо предупреждает о риске мощения по замерзшему основанию: когда грунт и заполнители оттаивают и возвращаются к нормальному объему, покрытие может уйти вниз вместе с ними.
«The whole lot will sink», — так профильный ресурс описывает возможный результат мощения поверх промерзшего основания после его оттаивания.
Типичные последствия проявляются не обязательно сразу:
- локальные просадки;
- «ступеньки» между соседними элементами;
- раскрытие швов;
- раскачивание плитки;
- образование луж;
- нарушение уклона;
- подъем отдельных участков после следующего мороза;
- смещение краевых элементов.
Поэтому утренний мороз имеет практическое значение даже тогда, когда днем участок полностью оттаивает.
Если верхняя часть грунта ночью промерзает, а днем снова становится мягкой, стабильность основания уже трудно контролировать. Завершение покрытия в таких условиях ради нескольких выигранных дней часто экономически бессмысленно.
Можно ли работать после дождя
После короткого дождя работу иногда продолжают, если конструкция хорошо дренируется, щебень не потерял несущую способность, а подстилающий слой можно привести в проектное состояние. После затяжных осадков подход другой: сначала нужно дать основанию отвести излишнюю воду.
Особенно опасно пытаться исправить мокрую поверхность добавлением сверху сухого песка. Верхний слой действительно станет визуально сухим, но вода под ним никуда не исчезнет.
Алгоритм после сильного дождя:
- Удалить стоящую воду.
- Проверить работу водоотвода.
- Дождаться стабилизации грунта.
- Осмотреть края и открытые слои.
- Проверить отметки и уклон.
- При необходимости восстановить размытые участки.
- Повторно уплотнить материал там, где это предусмотрено технологией.
- Только после проверки продолжать мощение.
С похожей проблемой сталкиваются и другие наружные системы: при осеннем ливне недостаточный отвод воды быстро выявляет слабое место конструкции. Отдельно разобраться с этим можно в материале о том, почему водосточная система переполняется во время осенних ливней.
Особое внимание бордюрам и бетону
Даже если сама плитка укладывается на щебеночно-песчаную конструкцию, в проекте часто остается «мокрый» процесс — монтаж бордюров. Polbruk рекомендует устанавливать такие элементы на фундамент из полусухого бетона; в руководстве производителя приводится бетон класса C16/20.
Именно этот этап способен ограничить работу поздней осенью.
Свежий бетон чувствителен к морозу гораздо сильнее, чем уже изготовленная и набравшая заводскую прочность плитка. Если ночью температура падает ниже нуля, необходимо учитывать требования конкретной смеси и условия твердения.
CEMEX указывает, что бетон не следует укладывать в условиях замерзания, а при риске ночной отрицательной температуры свежее покрытие необходимо защищать. Производитель также пишет, что в зимний период процесс ухода за бетоном в идеальных условиях продолжается дольше, чем летом.
Поэтому фраза «плитка выдерживает мороз» не отвечает на главный вопрос. Плитка может выдерживать его после монтажа, но свежий бетон вокруг бордюра еще не обязательно готов к такому воздействию.

Когда укладку лучше прекратить до весны
Перенести работы разумнее, если выполнить технологию уже невозможно. Несколько квадратных метров незавершенной дорожки обычно обходятся дешевле, чем демонтаж деформированной площадки после зимы.
Отложить мощение стоит, когда одновременно наблюдается хотя бы один из критических факторов:
- грунт промерз;
- щебеночная подоснова замерзла;
- в корыте стоит вода;
- почва разминается под ногами;
- несколько дней подряд идут сильные дожди;
- ночью регулярно прогнозируются отрицательные температуры;
- необходимо выполнять значительный объем бетонных работ;
- нет времени на нормальное послойное уплотнение;
- водоотведение еще не закончено;
- основание начали готовить уже по размокшей почве.
Поздний октябрь сам по себе не является причиной остановить стройку. Причиной становится сочетание холода, воды и невозможности обеспечить стабильное основание.
Когда закончить объект еще реально
Если участок находится на хорошо дренируемом песчаном грунте, подоснова была подготовлена раньше, уже уплотнена и не подвергалась промерзанию, несколько сухих дней в конце октября могут позволить завершить работы.
Перед началом стоит проверить прогноз не на несколько часов, а минимум на ближайшие ночи. Особое внимание — температуре около поверхности земли, а не только дневному значению.
Условия выглядят наиболее благоприятно, если:
- почва полностью оттаявшая;
- основание не насыщено водой;
- прогноз не обещает ночных морозов;
- есть возможность закончить технологический этап целиком;
- уклоны и отвод воды уже сформированы;
- бордюры установлены в подходящих для бетона условиях;
- швы можно заполнить сухим материалом;
- оборудование нормально уплотняет конструкцию.
Что проверить после завершения укладки
Работа не заканчивается в момент установки последней плитки. Поверхность проверяют правилом или длинной рейкой, контролируют линии швов и уклон, после чего выполняют предусмотренное технологией уплотнение.
Polbruk указывает, что после укладки покрытие уплотняют виброплитой с защитной резиновой или полимерной накладкой, а швы заполняют сухим просеянным песком фракции примерно 0–3 мм.
Весной полезно провести повторный осмотр.
Обратить внимание нужно на четыре признака:
- появились ли новые впадины;
- сохраняется ли отвод воды;
- не расшатались ли крайние элементы;
- остался ли материал в швах.
Небольшая потеря песка из швов после эксплуатации устраняется его повторным заполнением. Просадка нескольких квадратных метров — уже причина искать проблему ниже уровня плитки.
Что важнее даты: короткий чек-лист перед работой
Перед решением о укладке тротуарной плитки осенью лучше не ориентироваться на формулу «до ноября можно, после ноября нельзя». На одном участке 28 октября условия окажутся практически летними, а на другом уже 15 октября грунт будет несколько раз замерзать ночью.
Перед выходом бригады ответьте на семь вопросов:
- Земля полностью оттаяла?
- Основание сухое и стабильное?
- Ночью не ожидается мороз?
- Вода свободно уходит с участка?
- Щебень уплотнен послойно?
- Бордюры смогут нормально набрать прочность?
- Работы удастся завершить до следующего сильного дождя?
Если на несколько пунктов ответ отрицательный, календарная экономия теряет смысл.
Вопросы и ответы
Можно ли класть тротуарную плитку при +5 °C?
Саму плитку при положительной температуре укладывать возможно, если основание не промерзло и не переувлажнено. Однако необходимо отдельно учитывать смеси с цементом и ночной прогноз. Если температура быстро движется к нулю, условия уже нельзя считать стабильными.
Можно ли укладывать плитку, если ночью будет -1 °C?
Для работ с бетоном или раствором это уже проблемный прогноз. Pavingexpert рекомендует обычные цементные материалы применять при температуре примерно от +3 °C и при ее повышении, а CEMEX предупреждает против бетонирования в условиях замерзания.
Можно ли продолжать укладку сразу после дождя?
Только после проверки основания. Если вода ушла, конструкция остается устойчивой и не произошло размывание материала, работу можно продолжать. Если грунт продавливаться или щебень потерял стабильность, сначала восстанавливают основание.
Что будет, если уложить плитку на замерзшую землю?
После оттаивания грунт способен изменить объем и осесть. Вместе с ним опускается часть покрытия, появляются неровности и нарушается водоотвод. Именно поэтому укладка непосредственно на промерзшее основание считается одной из самых опасных осенних ошибок.
Насколько важен уклон тротуарной плитки?
Он необходим для удаления дождевой и талой воды. В руководстве Polbruk для основания указывается проектный уклон порядка 1–3%, хотя конкретное значение и направление должны соответствовать проекту участка.
Что лучше: закончить плитку в конце октября или оставить до весны?
Если основание уже правильно подготовлено, стоит сухая погода и морозов нет, завершение работ возможно. Если грунт размок, начал промерзать или предстоит большой объем бетонных операций, безопаснее законсервировать подготовленный участок и вернуться к мощению после стабилизации погоды.
Можно ли класть тротуарную плитку в конце октября? Да, но только при подходящих фактических условиях. Определяющими становятся не число и месяц, а оттаявший стабильный грунт, сухое и правильно уплотненное основание, работающий водоотвод и температурный режим, позволяющий применяемым смесям набрать прочность. Главная ошибка — торопиться с декоративным верхним слоем, когда нижние слои уже переувлажнены или подмерзли: последствия такой экономии времени чаще всего становятся заметны после первой зимы.
Об этом и другой полезной информации, читайте на нашем сайте, а так же рекомендуем к прочтению: Отключение света совпало с сильным ливнем: что проверить дома перед выходом, если квартира останется пустой
